建築確認申請とは|流れ・費用・期間をやさしく解説【2025年法改正対応】

投稿日:

建築確認申請(けんちくかくにんしんせい)は、「この家、法律どおりに建てて大丈夫?」を着工前にチェックしてもらう手続きです。

手続き自体は工務店やハウスメーカーがやってくれます。でも、2025年4月の法改正で審査が厳しく・長くなり、スケジュールとお金に影響が出るようになりました。

施主として「何を知っておけばいいか」だけに絞って、やさしく解説します。

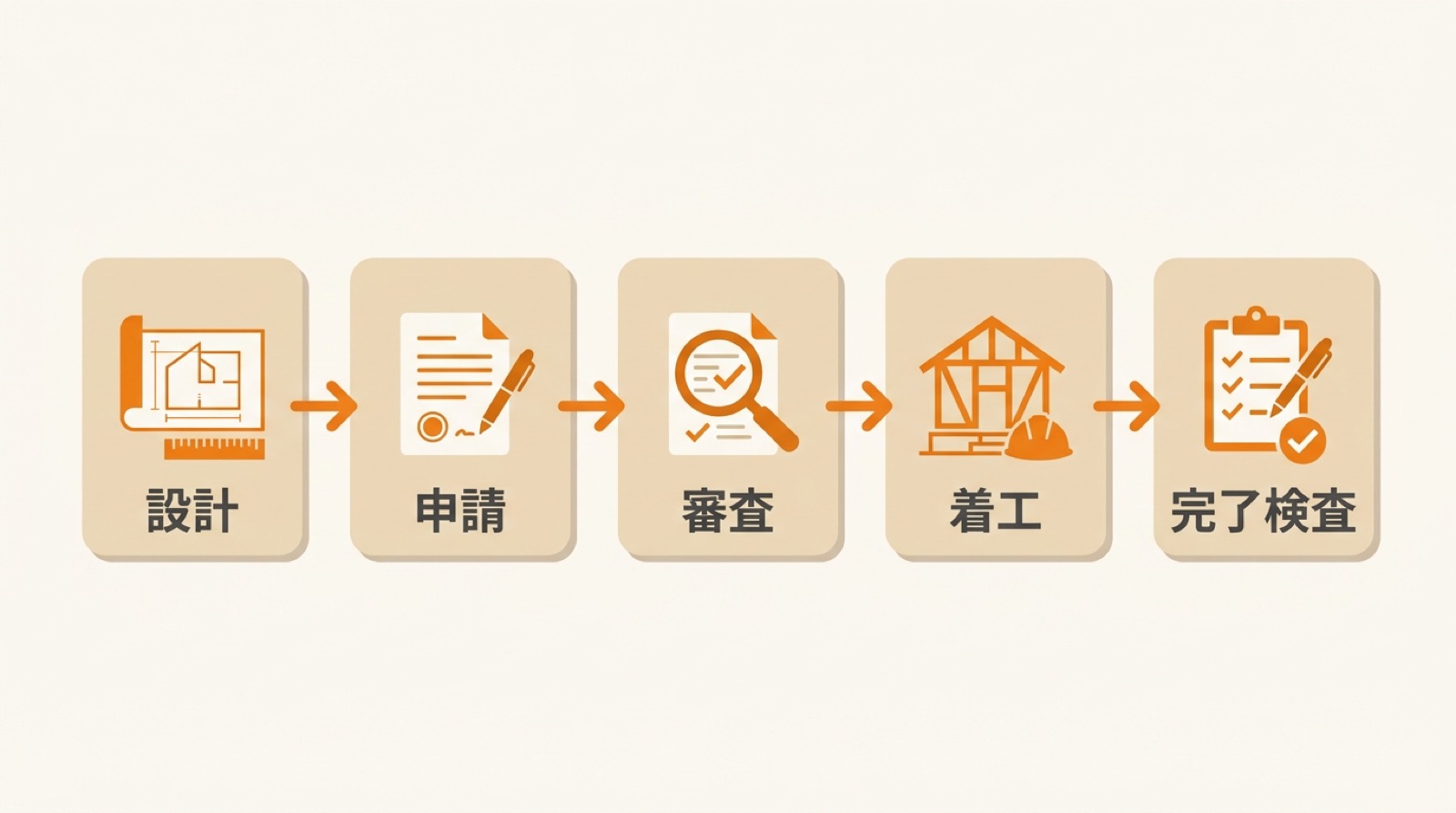

設計から申請・審査・着工・完了検査までの流れ図

建築確認申請とは|家づくりの「試験」

家は、好きな場所に好きなように建てられるわけではありません。建築基準法という法律のルール(耐震・防火・道路との関係など)を守る必要があります。

そのルールを守れているか、着工前に役所や検査機関がチェックするのが建築確認申請。合格すると「確認済証(かくにんずみしょう)」が交付され、これがないと工事を始められません

たとえるなら

確認申請=家の設計図の入学試験。合格通知が「確認済証」。そして完成後にもう一度、「図面どおりに建ったか」の卒業試験(完了検査)があり、合格すると「検査済証」がもらえます。

・・・

流れは5ステップ

ステップやる人ポイント
① 設計図の完成建築会社間取り・仕様が確定してから。申請後の間取り変更は原則NG
② 申請書の提出建築会社(代行)役所または民間の指定確認検査機関へ
③ 審査検査機関木造住宅で数日〜35日(2025年改正で長引く傾向)
④ 確認済証の交付 → 着工これが出て初めて工事開始できる
⑤ 完了検査 → 検査済証検査機関完成後4日以内に申請→検査。検査済証は一生モノの重要書類

施主が書類を書くことはほぼありません。ただし①がすべての起点なので、「間取りの決定=あとから変えられない締切」と理解しておくことが大切です。

・・・
三重県で理想の工務店を見つける

🏠 まずは複数社の見積もりを比較しましょう

気になる工務店が見つかったら、最低3社以上に相見積もりを依頼するのが成功の秘訣。
費用や提案内容を比較して、あなたに合った1社を見つけましょう。

工務店・ハウスメーカー比較を見る →

費用と期間の目安

項目目安
申請手数料(確認+完了検査)数万円台(自治体・床面積・機関で変動)
代行手数料(建築会社・設計事務所)含めて10万〜20万円程度が相場感。見積もりでは「確認申請費」「申請代行料」の名目
審査期間木造2階建てで2週間〜1ヶ月強を見込む(2025年改正後)
長期優良住宅などを併用する場合別の認定申請が加わり、さらに数週間+数万円

見積書にこの費用が入っているかは要チェック。「諸費用一式」に含まれているのか、別枠なのかを確認しておくと、あとで「聞いてない費用」が出てきません。

・・・
完成した新築住宅を検査員が確認する完了検査のようす

2025年4月の法改正で何が変わった?

2025年4月、建築基準法の「4号特例」が縮小されました。かんたんに言うと——

 改正前改正後(2025年4月〜)
木造2階建ての審査構造計算書などの審査を省略できた(4号特例)構造・省エネ関係の図書も審査対象に(新2号建築物)
省エネ基準努力義務全ての新築住宅で適合が義務化
審査期間最短数日長期化の傾向(最大35日の枠をフルに使うケースも)

施主への影響は2つです。

施主への影響
  • スケジュール: 「申請してから着工まで1ヶ月かかる」前提で、入居希望日から逆算する
  • 会社選び: 構造計算や省エネ計算を自社できちんとやれる会社が有利に。「許容応力度計算をしていますか?」の質問が、そのまま会社の実力チェックになります

見方を変えれば、この改正は手抜き設計ができない時代になったということ。施主にとっては歓迎すべき変化です。

・・・

施主がやることは2つだけ

手続きは会社任せでOK。ただし、この2つだけは施主の仕事です。

① 間取り確定の「締切」を守る

申請後の変更は、再申請=追加費用と数週間の遅れに直結します。「あとからコンセント1個追加」レベルなら軽微変更で済むことも多いですが、窓や壁の位置変更は大ごとです。

打ち合わせの最終回までに「もう変えない」と言い切れる状態にしておきましょう。

② 「検査済証」を必ず受け取る

完成後の完了検査に合格した証明が検査済証。住宅ローンの実行、将来の売却・増改築で必要になる、家の卒業証書です。

引き渡し時の書類チェック
  • 確認済証・検査済証(原本)
  • 設計図書一式(間取り図・仕様書・構造関係)
  • 保証書・住宅瑕疵担保責任保険の付保証明

まれに完了検査を受けない業者が存在します。「検査済証は出ますか?」に言葉を濁す会社とは契約しないでください

注文住宅の打ち合わせで揉める落とし穴

📝 打ち合わせで揉める7つの落とし穴

契約書・見積書の見抜き方を実体験から解説。
確認申請前の「間取り確定」で慌てないために。

落とし穴の解説を読む →
・・・

よくある質問

Q確認申請は自分でもできますか?
A法律上は建築主(施主)が申請者ですが、実務は設計者でないと現実的に無理です。構造図・省エネ計算書など専門図書の作成が必要で、2025年改正でさらに専門性が上がりました。注文住宅では建築会社の代行が前提と考えてください。
Q審査で落ちることはありますか?
Aプロが設計している限り「不合格で建てられない」ことはまれです。実際には、検査機関からの質疑(追加説明の求め)に設計者が回答して修正し、交付に至るのが普通の流れです。ただし質疑のやりとりの分だけ期間は延びるので、スケジュールには余裕を持たせましょう。
Q市街化調整区域でも確認申請すれば建てられますか?
A確認申請の前に、都市計画法の許可(開発許可等)が必要になるケースがあります。桑名市・いなべ市など北勢にも調整区域は多く、「安い土地には理由がある」の典型です。土地契約の前に必ず建築可否を確認してください。
Q完了検査の前に住み始めてもいいですか?
A原則NGです。検査済証の交付前に使用を始めるには法律上の手続きが必要で、住宅ローンの実行条件にも関わります。引き渡し=完了検査合格後、が正しい順序です。スケジュールが押している場合ほど、ここを飛ばさないよう注意してください。
・・・

まとめ|施主は「締切」と「卒業証書」だけ押さえる

  • 確認申請=着工前の試験。合格証が「確認済証」、完成後の合格証が「検査済証」
  • 費用: 代行込み10万〜20万円程度。見積もりの内訳で名目を確認
  • 2025年改正: 木造2階も構造審査へ。審査1ヶ月前提の逆算スケジュールを
  • 施主の仕事: 間取り確定の締切を守る/検査済証を必ず受け取る
建て替えかリフォームかの判断基準
